連續壁導溝坍塌地盤改良
地層填充、加固、止水複合灌漿
—
1.工程背景

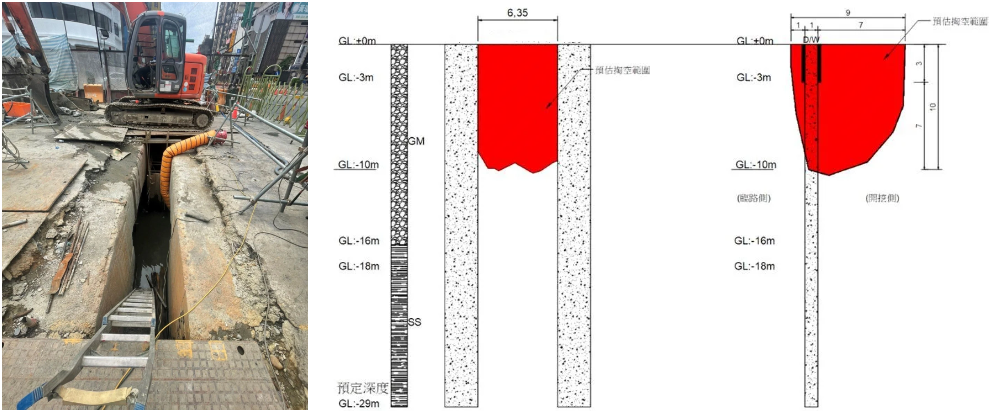

某工程連續壁導溝開挖至GL.-29m時發生坍塌情形,因為附近存在地下箱涵,施工單位為避免坍塌範圍擴大造成箱涵損壞,即刻進行導溝回填至GL.-3m箱涵下緣,另委託具備處理經驗的專業廠商研擬坍塌位置周邊地盤改良計畫並交付執行。

—
2.解決方案

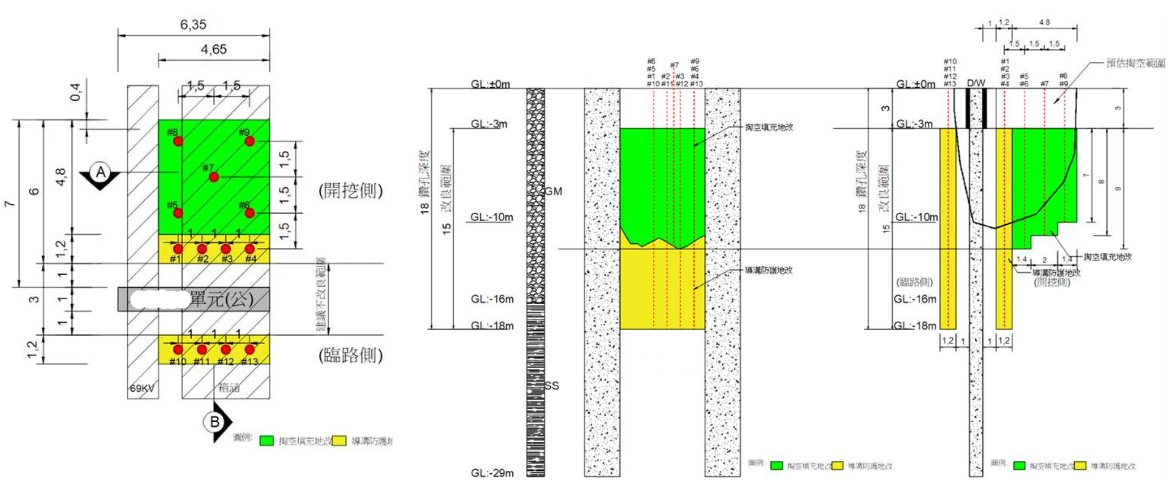

本連續壁導溝基地開挖範圍地質條件依次為回填層、卵礫石層、泥質砂岩層,地下水位約GL.-3m。因為砂岩層上方卵礫石間隙土質為粉土質細砂,透水性較高,為加固受擾動後的卵礫石層及回填層,同時降低地下水對於復工後導溝開挖影響,擬定複合式地盤改良方案如下:
(1)掏空範圍填充地盤改良
(2)導溝周邊防護性地盤改良

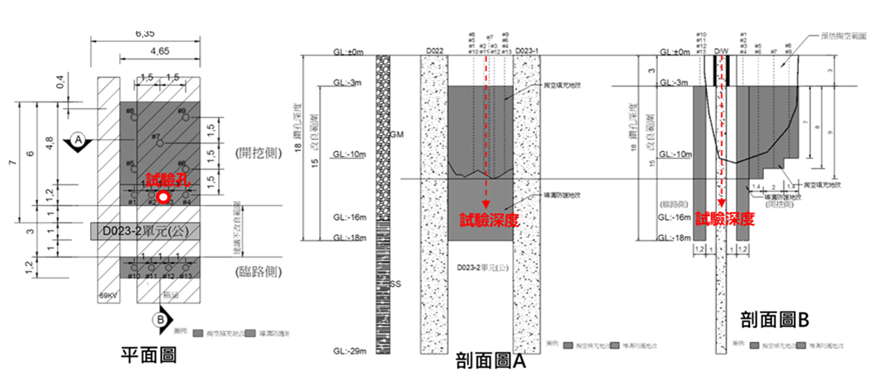

(3)劈距法壓力驗證
(4)壓力驗證未達要求區域補充灌漿。


—

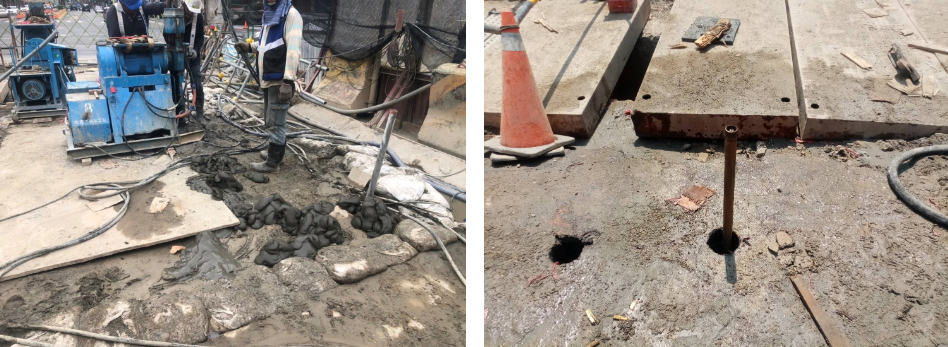

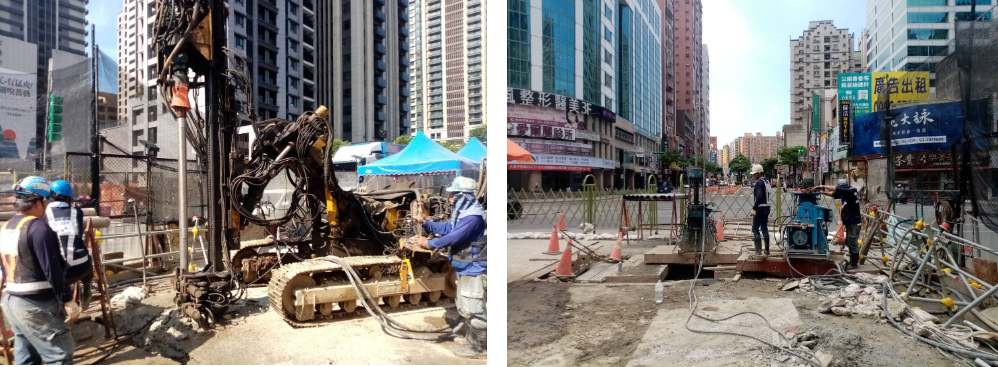

3.施工過程

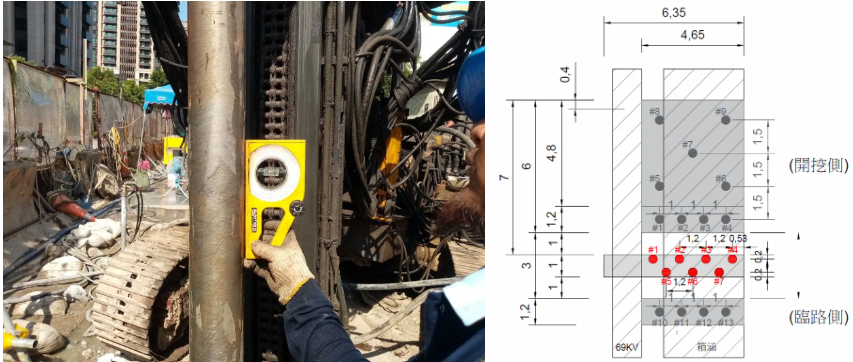

因為連續壁導溝崩坍區域主要為卵礫石層,地盤改良時先以鑽堡引孔再搭配油壓旋轉鑽機進行二重管灌漿工法,執行過程順利。施工單位為保障連續壁導溝開挖安全,另於連續壁導溝開挖範圍內卵礫石及回填土壤追加7孔SSA化學漿灌漿,以降低本單元復工開挖過程地下水壓力影響。

—
4.執行成果
依照施工設計程序進行填充灌漿、保護灌漿及業主追加的導溝止水灌漿後,現地壓力驗證成果良好,復工後連續壁導溝挖掘順利,鋼筋籠投入及特密管混凝土灌漿過程沒有發生側壁坍塌擠進情形,順利完成連續壁導溝坍塌地盤改良工作。

—
