公園地下停車場筏基水箱湧水治理
筏式基礎弱面湧水封堵技術
—
1.工程背景
某公園地下停車場於啟用後出現筏式基礎廢水泵頻繁排水現象,且隨著運營時間逐漸增加排水頻率。由於該地下停車場所處位置地下水位較高,運營單位研判可能因為筏基水箱混凝土結構受損所致。為避免造成基礎掏空、結構危害、抽水頻繁導致維護費用耗費及停電時地下室淹水等問題,特委託專業技師及經驗豐富廠商進行現場勘查並擬定湧水封堵方案。

—
2.解決方案

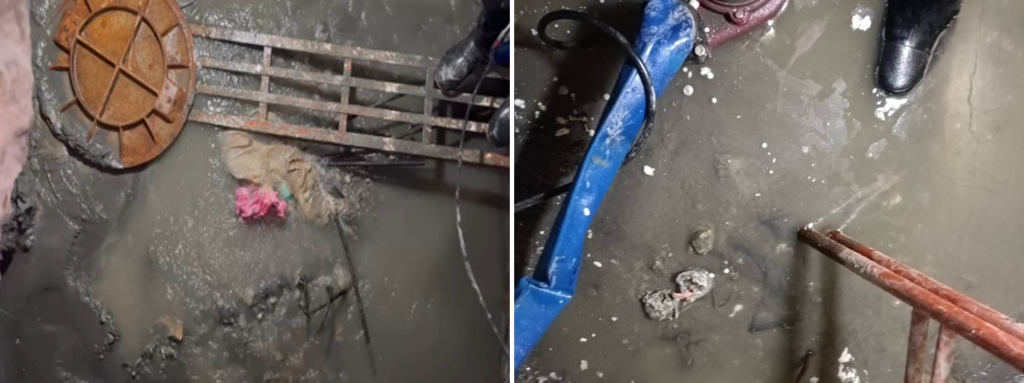

由於湧水位置發生在筏基水箱內且湧水量大,現場勘查時無法目視察覺湧水點、數量及規模。為因應此情況,擬定解決方案如下:
(1)封堵水箱聯通管、擴大筏基頂版開孔、排除水箱積水並檢查湧水點位置及規模
(2)埋置上通管並向上續接聯通管,達到湧水點水壓平衡條件,避免注入漿材時材料沖散及稀釋
(3)利用施工機具較小的樹脂灌漿技術封堵湧水
(4)使用速凝不膨脹聚胺酯樹脂漿材進行地層透水路徑封堵,同時填充、擠壓基底掏空軟弱帶
(5)使用膨脹及不膨脹聚胺酯樹脂二度灌漿封堵微小滲漏點
(6)修復受損水箱及場地復原。

—
3.施工設計

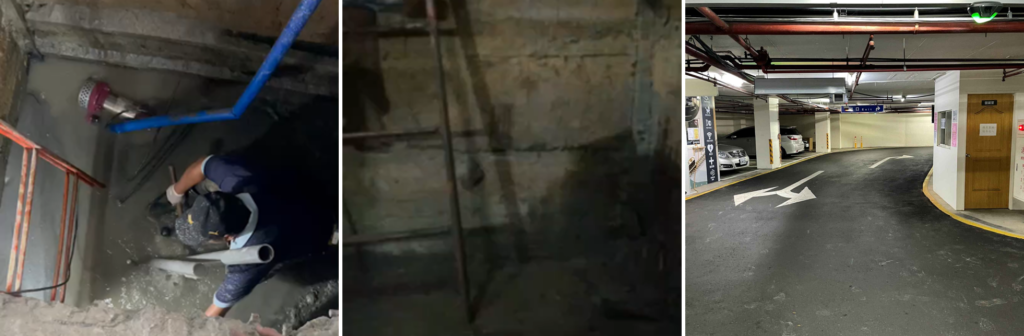

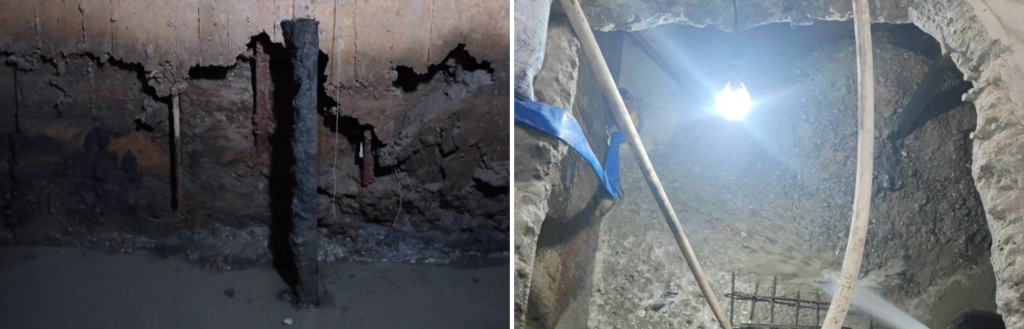

本地下停車場基地內常態地下水位約GL-1.8m,基礎下方為高透水性粉土質細砂夾小礫石偶夾薄層黏土,經研判湧水應為施工瑕疵或基底上浮力,造成局部筏基底版產生裂隙及湧水現象。為完整封堵基版湧水及填充基礎下地層軟弱帶,進行施工設計如下:

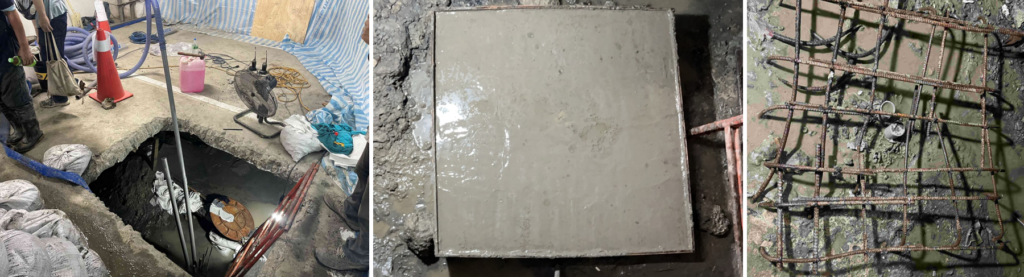

(1)敲除擴大筏基頂版確定漏水點位置,並於其周邊埋設PVC上通管及閥門
(2)運用強制抽水降低漏水點湧水,並採用速凝水泥砂漿於漏水點上方設置混凝土壓制面層
(3) PVC上通管向上續接可撓式聯通管至地表,製造湧水點水壓平衡條件,降低漏水點地下水流速

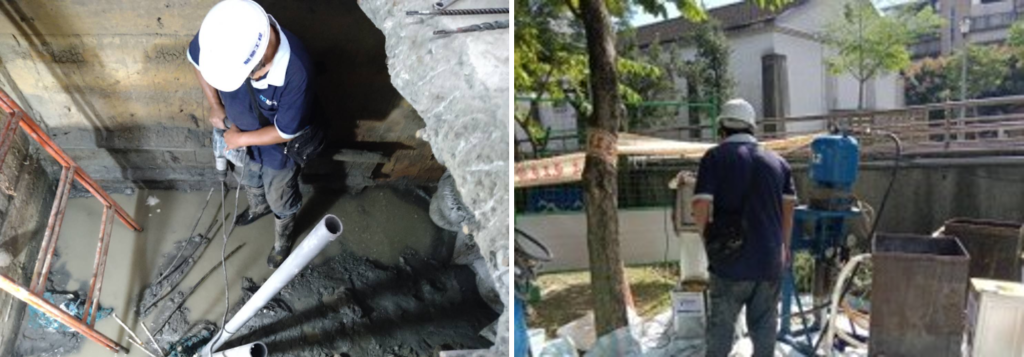

(4)運用手持鑽孔機搭配不同長度鑽桿,於漏水點周邊鑽設孔徑不超過20mm,深度不小於1.0m 的鑽孔,並植入直徑14mm金屬灌漿管及安裝附屬配件
(5)使用固化後抗壓強度不小於40000kPa的雙液型不膨脹聚胺酯樹脂作為灌注材料,進行基版下地層填充擠壓及混凝土裂隙封堵
(6)灌漿壓力控制在初壓+1000kPa以內,灌漿終止機制以該壓力下地層無法繼續注入漿材為止,避免灌漿壓力對周邊基版造成二次損壞
(7)確定湧水封堵完成後,針對其他小型滲水位置進行膨脹及不膨脹聚胺酯樹脂二度灌漿止漏
(8)封閉聯通管閥門,恢復常態基底壓力,確認湧水不再發生後,植筋、組模、澆置混凝土加固受損傷的筏基水箱,並清理施工現場恢復原狀。

—
4.施工過程
本工程因漏水點位於筏基水箱內,內部空間狹小且高度低矮,施工時的鑽孔、埋管、植筋綁紮及混凝土澆置皆較為困難。加上地下停車場仍在營運中,施工時大部分機具、設備、材料僅能安置於地表,需要耗費較多人力進行搬運、接管及協同作業。此外,為避免灌漿時造成鄰近基版二次損傷,對於灌漿壓力、流量控制及灌漿點周邊觀察,均需要具備豐富經驗的工程師與作業人員搭配,以達到最佳湧水封堵效果。

—
5.執行成果
經由聚胺酯樹脂湧水封堵及止漏灌漿後,出水點筏基水箱不再出現湧水及滲水現象。經去除水箱間聯通管封堵後,各水箱間水位逐漸平衡,但廢水泵仍有間歇性排水現象,顯示其他水箱仍存在滲水情況。經營運單位與專業技師審慎評估後,廢水泵排水量於設計運作要求以內,無需進行其他滲水點止漏工作,順利達成公園地下停車場筏基湧水治理工作。

—
