隧道開挖有害氣體封堵案例分享-岩層止氣灌漿技術

隧道開挖有害氣體封堵案例分享-岩層止氣灌漿技術

隧道開挖有害氣體封堵

岩層止氣灌漿技術

1. 工程背景

某隧道開挖過程發現可燃性氣體自岩層裂隙逸出,濃度超過1.75%。施工單位立即停止鑽炸工作,並施作前進探查孔瞭解岩層中氣體蘊含情形。經探查發現,岩盤內部存在多處可燃性氣體蓄積,氣體逸出量隨岩體擾動、解壓與變位而增加。因為原設計開挖面噴凝土並不具氣體封堵效果,施工單位為避免可燃性氣體濃度過高造成危害,特委託專業廠商擬定治理方案,並於審核通過後交付執行。

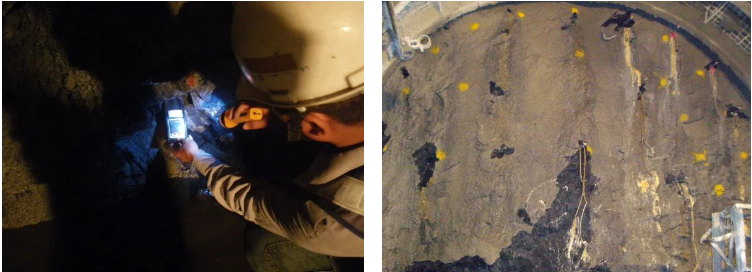

隧道開挖過程發現可燃性氣體自岩層裂隙逸出



2. 解決方案

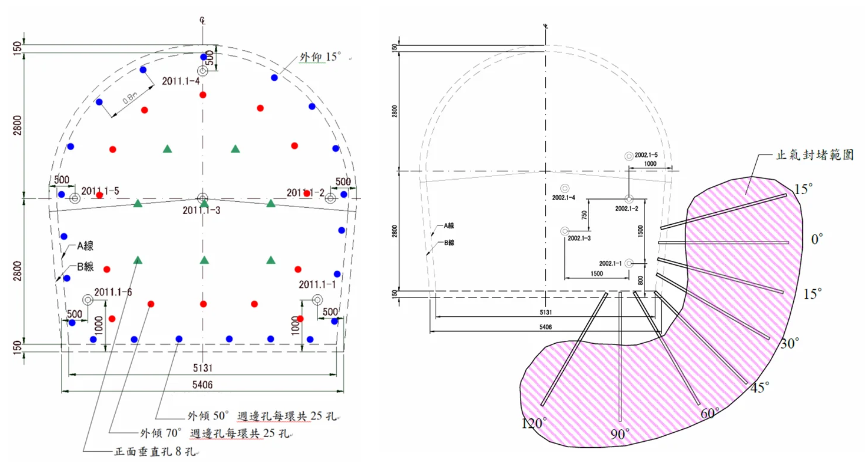

為避免隧道開挖區域岩層中蘊含的可燃性氣體持續洩漏,導致累積濃度達到爆炸下限(LEL),解決方案擬定時,採用可燃性氣體濃度>0.25%作為必須處理標準,並將處理方式分為「尚未開挖區段前進灌漿」及「已開挖區段止氣灌漿」兩種類型分別規劃。另配合止氣封堵特性,提出漿材要求如下:

(1)固化後體積不收縮

(2)施工中不產生有害氣體

(3)低黏滯性易於滲透擴散

(4)長期穩定性高、不易分解

(5)無毒性及腐蝕性

(6)固化後強度及韌性高

(7)於破碎岩盤、崩積層或砂礫層固結效果良好

(8)固化時間短。

避免隧道開挖區域岩層中蘊含的可燃性氣體持續洩漏

3. 施工過程

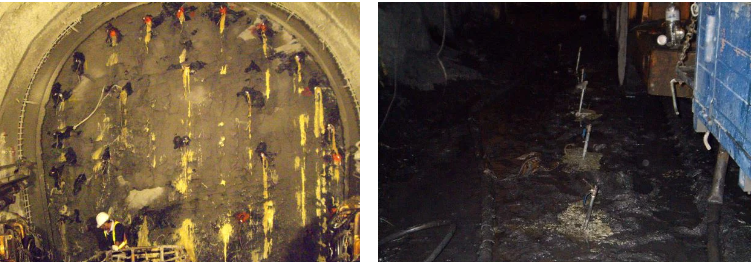

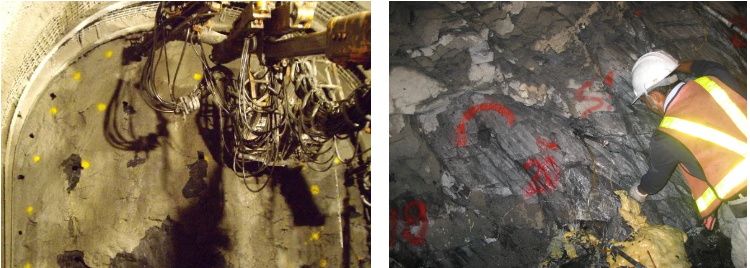

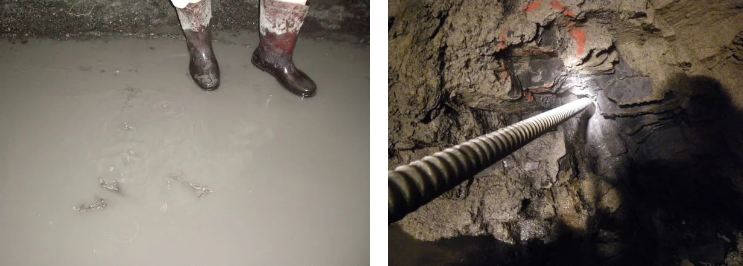

聚胺酯樹脂因為其反應時間穩定,填充效果好,固化後體積不收縮,抗壓強度高,與岩層及顆粒性土壤黏結性佳等特性,適合作為止氣灌注材料。本工程規劃時已特別選用低黏滯性樹脂配比作為灌注材料,但因其仍然具有一定程度黏稠性,為達到微細裂縫充分封堵效果,最大設計灌注壓力設定為7MPa,照施工過程依照漿液短流及裂隙溢漿情況適度調整。

4. 執行成果

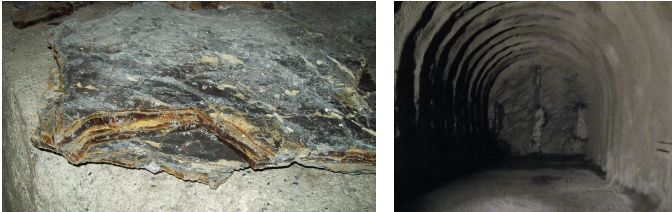

經過前進灌漿及已開挖區止氣灌漿後,隧道工作面氣體偵測器顯示,可燃性氣體濃度已符合安全標準。施工單位為確保後續施工安全,另增設隧道通風排氣設施及適度提高噴凝土厚度,為防止可燃性氣體危害提供多重保障。於各方協力下,順利達成隧道開挖有害氣體封堵工作。

隧道開挖有害氣體封堵
